三明永安:抽水蓄能电站累计完成投资6.8亿元

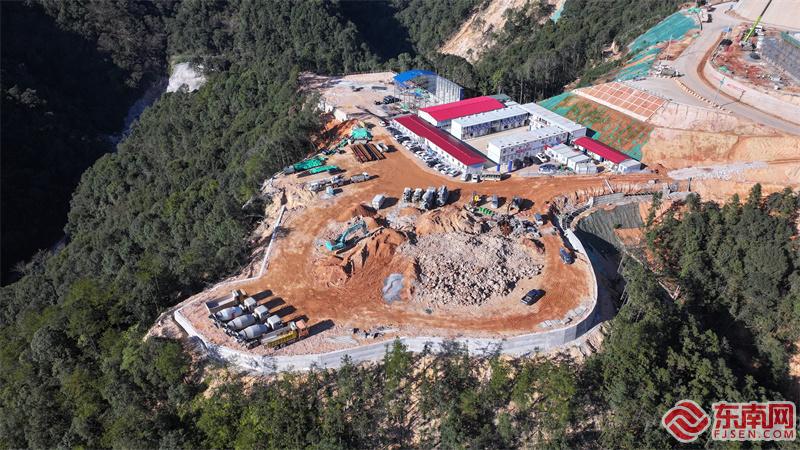

永安抽水蓄能电站施工现场。电站供图
东南网12月6日讯(本网记者 刘惠萍 通讯员 邹雯) 永安抽水蓄能电站主体工程地下厂房近日正式开工。
地下厂房作为永安抽水蓄能电站核心组成部分,洞室长184.8米、宽25.5米、高54.9米,预计总开挖石方量20.6万立方米。作为项目关键节点,地下厂房如期开工建设,确保了项目按照既定计划稳步推进。
自去年12月以来,永安抽水蓄能电站项目相继完成了通风兼安全洞施工支洞、下平洞等前期工作,正在同步推进进厂交通洞、导流洞、竖井式泄洪洞等工程,年内将启动下水库工程建设和上水库工程招标采购。
电站工程由上水库、下水库、输水系统、地下厂房和开关站等主要建构筑物组成。去年9月26日,永安抽水蓄能电站正式进入工程建设阶段。截至目前,已累计完成投资6.8亿元,项目计划于2030年4台机组全部并网发电。
据悉,永安抽水蓄能电站项目位于永安市小陶镇境内,是国家《抽水蓄能中长期发展规划(2021-2035)》“十四五”重点实施项目、福建省“十四五”能源发展专项规划重点建设项目,总投资约75亿元,是永安有史以来单体投资最大的项目。此项目建成后,将在促进新能源消纳、提高系统供电质量、保障系统安全运行等方面起到重要作用,对助力福建构建清洁低碳、安全高效现代能源体系和以新能源为主体的新型电力系统,奋力实现“双碳”目标具有重大意义。
