东南网4月30日报道(本网记者 练为泉 文/图)闽中公铁联运物流基地项目正式运营40天,到发集装箱1250个,总货运量2万多吨;中国重汽集团福建海西汽车公司(重汽海西)一季度接收订单超9000多辆,为下阶段连续规模化生产奠定坚实基础;永安抽水蓄能电站项目主体工程下水库顺利通过专项安全鉴定、质量监督、截流验收等审查,并于4月份成功截流……
今年来,三明永安市把实施“奋勇争先攻坚年”项目高质量发展行动作为工作主抓手,迅速掀起“大抓项目、大拼发展”攻坚热潮。永安市一季度GDP增长6.6%,位列主轴第一,为2022年以来单季最高增幅,工业用电量、社会消费品零售总额、全体居民人均可支配收入等主要经济指标增幅均排名主轴第一,地方级税收3.49亿元、增长31.43%。

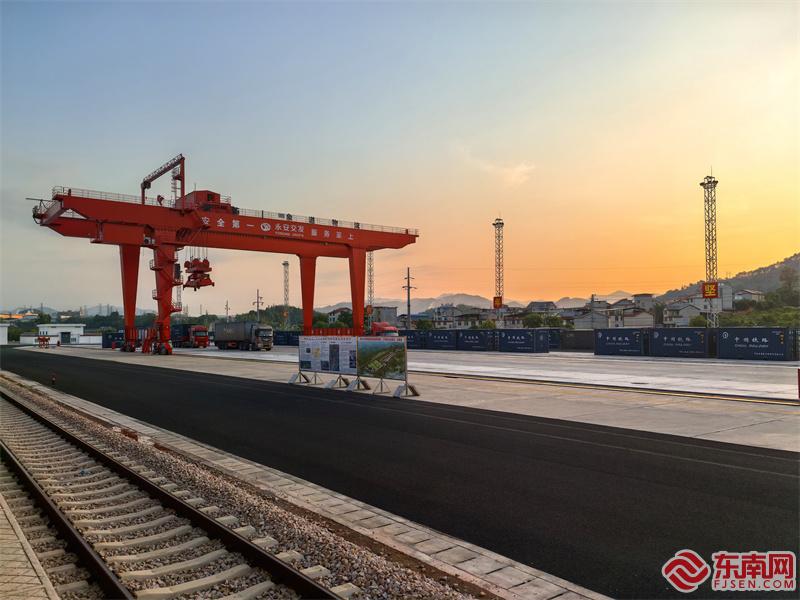

闽中公铁联运物流基地项目
“这是刚从江苏运来的铁路散货箱,这些货物将统一发往省内港港口。”在闽中公铁联运物流基地项目中,永安市交通发展集团有限公司董事长傅才发向记者介绍道。
位于三明市永安市尼葛高新技术开发区的闽中公铁联运物流基地项目是全省首个公、铁、水多式联运的物流项目,项目总投资33.45亿元,占地1900亩,项目已列入省重点和革命老区高质量发展项目。该项目一期于2022年6月动工,去年12月份竣工,今年3月21日正式投入运营。“今年,预计到发规模可达100万吨,为企业节省物流成本亿元以上。”傅才发说。
永安市发改局重点办负责人钟宏癸告诉记者,“永安市17个省重点项目完成投资9.28亿元、年度投资28.26%,超序时3.26个百分点,位居全市第2位、主轴第1位。”
准备底盘、安装发动机、组装车头……走进重汽海西总装车间,流水线匀速运转,工人有条不紊地装配、调试部件,4分钟后,一辆崭新的商用卡车便总装下线。

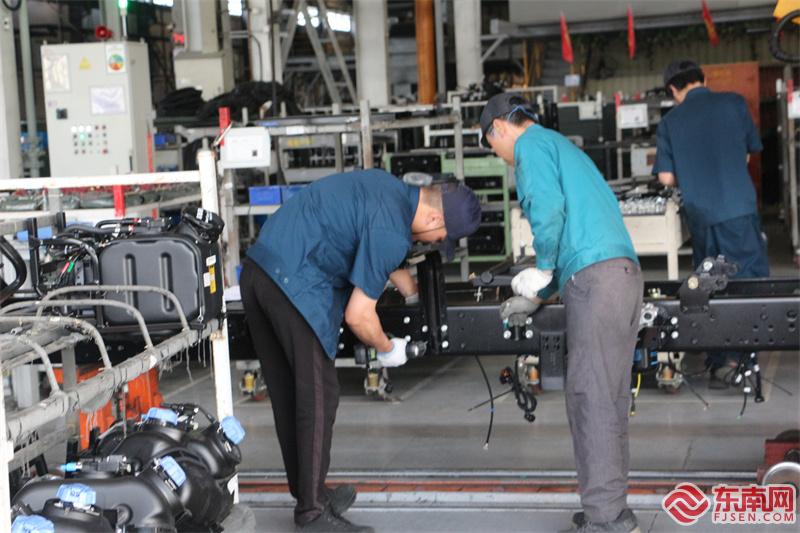

重汽海西总装车间
据了解,重汽海西在2025年一季度整车生产超7000辆,同比增长40.1%,单日单班生产最高突破120辆,创历史最快节拍。该公司终端销售超7100辆,同比增加54%,国际、国内细分领域均形成全面竞争优势。
据悉,永安市交发集团目前正与重汽海西协商,通过“铁水”联输,将重汽海西生产的车辆运往国外,可以极大节省成本,助力企业发展,实现“双赢”。
在永安市小陶镇,永安抽水蓄能电站正如火如荼建设着。该项目是国家《抽水蓄能中长期发展规划》“十四五”重点实施项目、福建省“十四五”能源发展专项规划重点建设项目。该项目总投资约75亿元,不仅是永安市建市以来单体投资最大的项目,同时也是三明市单体投资最大的能源项目。
下库库岸公路1#隧洞顺利贯通、小陶抽蓄35kV变电站顺利送电、小陶业主营地正式开工建设、主体工程地下厂房主副厂房Ⅰ层开挖完成……据福建闽投永安抽水蓄能有限公司副总经理李绍辉介绍,“永安抽水蓄能电站建成后,可年节约系统耗煤量63.94万吨,减少二氧化碳排放159.9万吨,有效促进能源结构调整,助力实现双碳目标。将带动永安革命老区经济工业发展,改善地方基础设施,推动革命老区高质量发展。”
据悉,永安市采取目标项目化、项目清单化、清单责任化、责任节点化等举措,一季度集中开(竣)工项目45个、总投资超百亿元,37个省市重点项目完成投资15.42亿元、超序时2.93个百分点、位列全市第一。
